Investitionscontrolling: Grundlagen, Aufgaben und Instrumente

Home » Investitionscontrolling: Grundlagen, Aufgaben und Instrumente

Investitionscontrolling steuert und überwacht Investitionsprojekte über ihren gesamten Lebenszyklus – von der Beantragung bis zur Nachkalkulation. Es stellt sicher, dass Investitionen den geplanten Nutzen erzielen und das Investitionsbudget eingehalten wird.

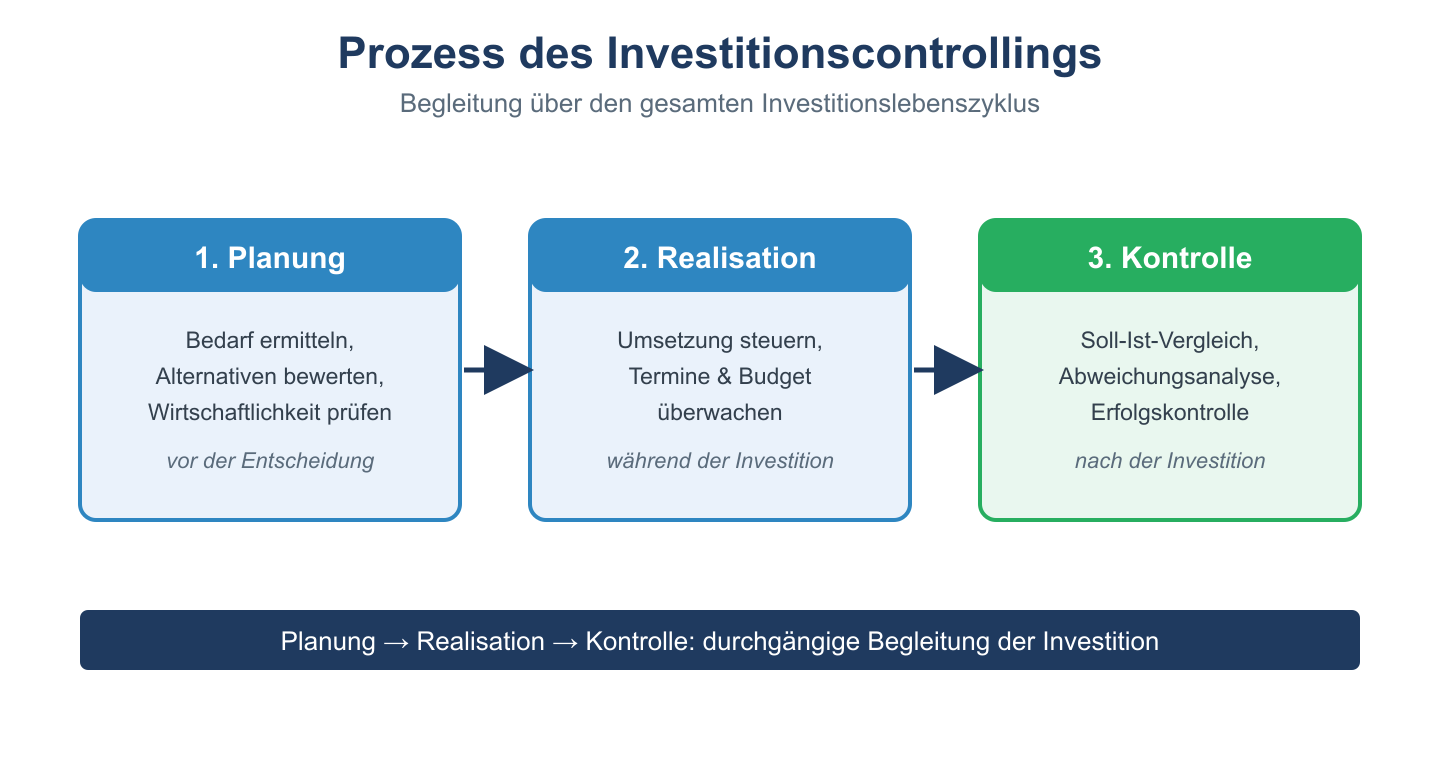

Aufgaben des Investitionscontrollings

Phase Aufgabe Instrument
Planung Investitionsantrag prüfen, Wirtschaftlichkeit berechnen Kapitalwert, Amortisation, ROI
Genehmigung Budget freigeben, Prioritäten setzen Investitionsbudget, Scoring-Modell
Umsetzung Kosten- und Terminüberwachung Meilensteinberichte, Soll-Ist-Vergleich
Abschluss Investitions-Nachkalkulation Tatsächliche vs. geplante Rendite

Wirtschaftlichkeitsprüfung: Kennzahlen im Vergleich

Verfahren Kennzahl Entscheidungsregel
Kapitalwertmethode NPV NPV > 0 → investieren
Amortisationsmethode Payback-Periode Investition unter x Jahren amortisiert
Interne Zinsfuß-Methode IRR IRR > Kapitalkosten (WACC) → investieren
ROI-Methode Return on Investment ROI > Mindestrendite

Investitions-Nachkalkulation: Der oft vernachlässigte Schritt

Die Investitions-Nachkalkulation vergleicht die tatsächliche Rendite einer abgeschlossenen Investition mit dem ursprünglichen Business Case. Sie ist der wichtigste Lernmechanismus des Investitionscontrollings – ohne sie können systematische Planungsfehler (z. B. regelmäßiges Unterschätzen von Kosten) nicht erkannt werden.

Typische Fragen der Nachkalkulation:

  • Wurde der Kapitalwert (NPV) wie erwartet erreicht?
  • Gab es Cost Overruns? Wenn ja, warum?
  • Wurden Zeitpläne eingehalten?
  • Sind die Annahmen zur Nutzungsdauer und Kapazität eingetreten?

Portfolio-Priorisierung: Welche Investitionen zuerst?

Wenn das Investitionsbudget knapp ist, müssen Projekte priorisiert werden. Dafür gibt es zwei Ansätze:

  • Rentabilitätsindex: NPV ÷ Investitionssumme. Rangliste nach diesem Index erstellen und von oben durchführen bis Budget erschöpft.
  • Scoring-Modell: Projekte nach strategischen, finanziellen und Risikokriterien bewerten und gewichtet addieren.

Aufbau eines Investitionsantrags

Bevor das Investitionscontrolling die Wirtschaftlichkeit prüft, muss der Antragsteller einen strukturierten Investitionsantrag vorlegen. Typische Bestandteile:

  • Beschreibung des Investitionsvorhabens: Was soll beschafft/gebaut werden, welches Problem wird gelöst?
  • Strategische Begründung: Welchem Unternehmensziel dient die Investition (Kostensenkung, Kapazitätserweiterung, Qualitätsverbesserung)?
  • Quantifizierter Business Case: Kapitalwert, Amortisationszeit, erwartete Cashflows
  • Risikobewertung: Was sind die wichtigsten Annahmen, wie wahrscheinlich sind abweichende Szenarien?
  • Alternativen: Wurden Make-or-Buy oder verschiedene Ausführungsvarianten geprüft?

Das Controlling prüft die Plausibilität der Annahmen – insbesondere ob Umsatzprognosen und Kostenschätzungen realistisch sind. Erfahrene Controller kennen den Optimism Bias: Antragsteller tendieren systematisch dazu, Kosten zu unterschätzen und Erlöse zu überschätzen.

Soll-Ist-Vergleich während der Umsetzung

Während der Projektumsetzung liefert das Investitionscontrolling laufende Soll-Ist-Berichte:

Kennzahl Soll Ist (nach 6 Monaten) Abweichung
Investitionskosten 500.000 € 540.000 € +40.000 € (−8 %)
Fertigstellungsgrad 60 % 50 % −10 Prozentpunkte
Hochlaufkurve Produktion 1.000 Stück/Monat 800 Stück/Monat −20 %

Wesentliche Abweichungen lösen eine Ursachenanalyse aus: Ist der Cost Overrun auf Scope-Erweiterung, Planungsfehler oder externe Faktoren zurückzuführen? Davon hängt ab, ob das Projekt angepasst, gestoppt oder mit erhöhtem Budget fortgeführt wird.

Häufige Fehler im Investitionscontrolling

  • Sunk Cost Fallacy: Versunkene Kosten werden fälschlicherweise in die Entscheidung einbezogen, ob ein Projekt fortgesetzt werden soll. Nur zukünftige Kosten und Nutzen sind relevant.
  • Keine Nachkalkulation: Ohne systematische Ex-post-Analyse lernt das Unternehmen nicht aus vergangenen Fehlern.
  • Zu enger Kapitalwert-Fokus: Strategische, nicht direkt monetarisierbare Vorteile (Know-how, Flexibilität) werden unterschätzt.

Verwandte Themen

Prüfungstipp: Investitionscontrolling ≠ Investitionsrechnung. Die Rechnung prüft ex-ante die Wirtschaftlichkeit, das Controlling begleitet die gesamte Projektlaufzeit – inklusive Nachkalkulation ex-post.
